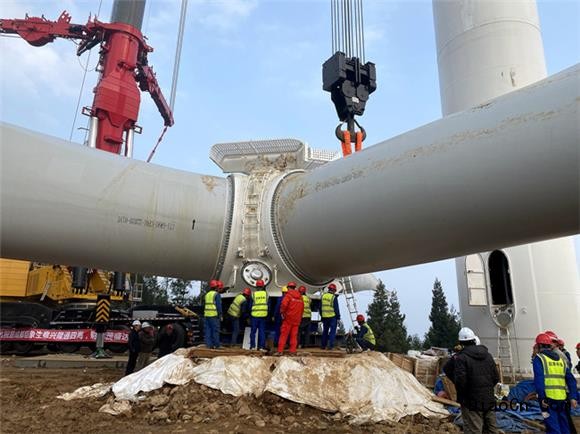

图为风机吊装作业现场。 宋先吉摄(人民视觉)

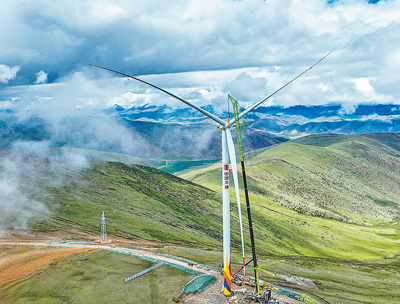

7月10日,藏东南高原,随着汽车吊将重达110余吨的风机叶轮组件缓缓吊至110米高空与机舱精准对接,世界在建最高海拔风电项目——大唐西藏八宿100兆瓦保障性并网风电项目首台风机吊装作业完成。
在新能源项目中,一般将海拔3500米至5500米的地方称为超高海拔地区。该项目场址平均海拔5050米,风机机位最高海拔5195米,项目采用针对高海拔、高寒地区特点环境适应性设计的5兆瓦双馈风力发电机组,增强外绝缘设计,提高设备在强紫外线、高雷暴频次等恶劣环境下的电气安全。
项目风机轮毂中心高度110米,叶轮直径195米,叶片最大扫风面积超过3万平方米,相当于4个多标准足球场的面积。在满发风速下,单台机组每转动一圈可发电9.5千瓦时。据悉,项目总共要安装20台风机,预计今年10月底将全面建成投产。投产后,每年可新增清洁电量2.23亿千瓦时以上,相当于可节约标准煤超7万吨。(记者丁怡婷)
